Подготовка участка под строительство дома: пошаговое руководство от покупки до фундамента

01.04.2026

Купил участок под строительство дома: с чего начать подготовку и обустройство поэтапно

После покупки участка последовательность действий имеет принципиальное значение: каждый пропущенный шаг создает проблемы на следующем этапе и, как правило, обходится дороже, чем если бы все было сделано с самого начала. Ниже – семь обязательных шагов в правильном порядке.


Подготовка участка под строительство дома: пошаговое руководство от покупки до фундамента

  1. Проверка документов. Убедитесь в наличии кадастрового паспорта, выписки из ЕГРН, отсутствии обременений (залог, сервитут, охранная зона). Проверьте соответствие фактических границ кадастровому плану.
  2. Геодезическая съемка. Определение рельефа, перепадов высот и вынос границ участка в натуру. Этот шаг выполняется до всех остальных полевых работ – без него нельзя корректно расположить дом на участке.
  3. Геологические изыскания грунта. Бурение скважин и лабораторный анализ почвы. Обязательно до разработки проекта фундамента – тип основания напрямую зависит от несущей способности грунта и уровня грунтовых вод.
  4. Получение технических условий (ТУ) на подключение коммуникаций. Запросите ТУ в энергоснабжающей организации, водоканале и газовщиках (если применимо). Сроки выдачи ТУ могут составлять 1-2 месяца, поэтому запускать этот процесс нужно параллельно с изысканиями, а не после них.
  5. Очистка территории. Снос ветхих строений, корчевка деревьев и кустарников, вывоз мусора. Для этих работ задействуют экскаваторы и самосвалы: объем вывозимого материала на участке 10 соток может составлять 50-100 м³.
  6. Планировка и разметка. Снятие плодородного слоя, разбивка осей будущего дома с учетом нормативных отступов от границ по СП 53.13330.2011.
  7. Подготовка стройплощадки. Выравнивание рельефа, устройство дренажной системы, прокладка временных коммуникаций (электричество – в первую очередь), обустройство въезда для строительной техники.

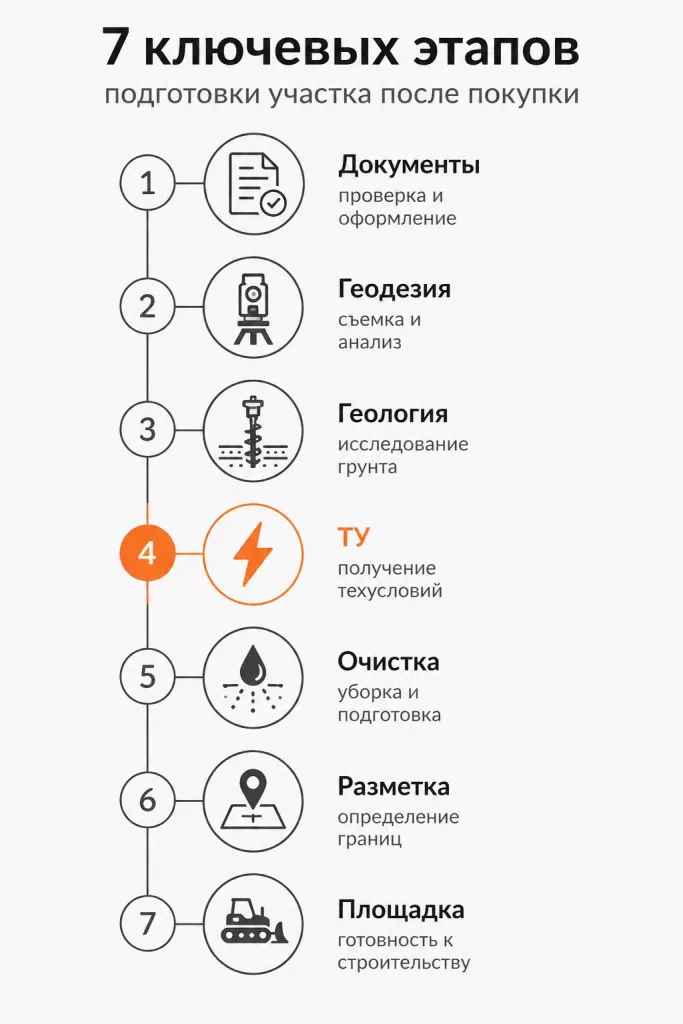

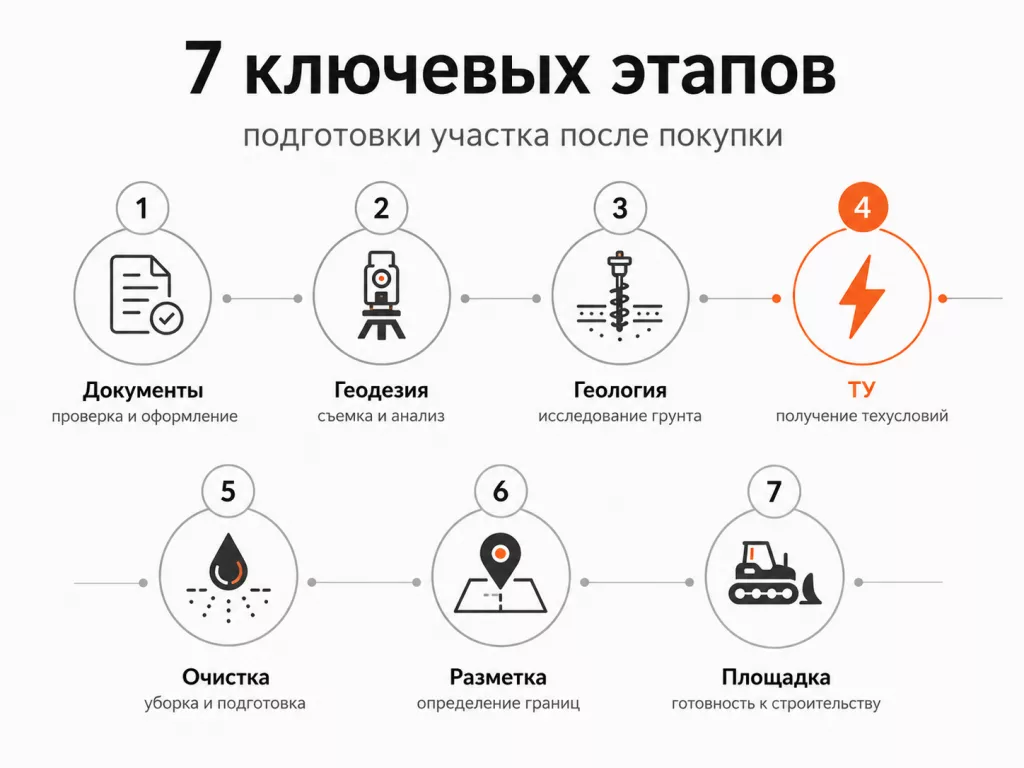

7 ключевых этапов подготовки участка к строительству после покупки

Подготовка участка к строительству: подготовительные работы и обустройство стройплощадки

Подготовка участка к строительству – это комплекс подготовительных работ, цель которых – преобразовать земельный участок в пригодную строительную площадку: безопасную для людей, доступную для техники и защищенную от воды.


Нормативную базу для этого этапа составляют два ключевых документа: СП 48.13330.2019 «Организация строительства» (п. 5.1-5.8 регламентирует очистку, планировку и водоотведение) и СНиП 3.02.01-87 «Земляные сооружения, основания и фундаменты» (актуализирован, устанавливает последовательность земляных работ).


Согласно СП 48.13330.2019, к основным задачам подготовительного этапа относятся:


  • очистка территории от растительности, мусора и существующих строений;
  • планировка рельефа с обеспечением уклона поверхности 0,01-0,02 для отвода воды;
  • устройство водоотведения (траншеи глубиной от 0,5 м);
  • прокладка временных электрических сетей и водоснабжения для нужд стройки.

Подготовительный этап занимает 20-40% общего времени строительства. По данным СП 48.13330.2019, некачественная очистка и планировка являются причиной большинства задержек и подтоплений на площадке. Это не просто организационная формальность – это технический фундамент, на котором держится весь последующий процесс.



Этап Основные работы Сроки Нормативы
Проверка документов и межевание Получение выписки ЕГРН, проверка границ, обременений 5-14 дней Росреестр, ФЗ № 218 «О государственной регистрации недвижимости»
Геодезические работы Топографическая съемка, вынос границ в натуру, привязка к кадастру 3-7 дней СП 47.13330.2016, ГОСТ Р 51872-2019
Геологические изыскания Бурение 2-3 скважин, лабораторный анализ грунта, определение УГВ 7-14 дней СП 47.13330.2016, ГОСТ 12071-2014
Обустройство площадки Очистка, планировка, дренаж, временные коммуникации, въезд 7-21 день СП 48.13330.2019, СНиП 3.02.01-87

Какие работы требуют согласования и разрешений

Этот вопрос задает практически каждый застройщик – и именно здесь чаще всего возникают неожиданные задержки. Не все подготовительные работы требуют согласования, но ряд из них – обязательно:


  • Снос строений. Если на участке есть капитальный объект, зарегистрированный в ЕГРН, то его снос сопровождается подачей уведомления в орган местного самоуправления (ст. 55.30 Градостроительного кодекса РФ). После сноса необходимо снять объект с кадастрового учета – иначе продолжат начисляться налоги и могут возникнуть сложности при последующей регистрации нового дома. Временные и нежилые постройки, не состоящие на кадастровом учете, сносят без согласования.
  • Вырубка деревьев. В Ленинградской области вырубка деревьев диаметром ствола от 20 см на частном участке требует получения порубочного билета в комитете по природным ресурсам муниципального образования. Конкретные требования зависят от вида разрешенного использования участка и статуса зеленых насаждений. Штраф за незаконную вырубку – от 3 000 до 4 000 рублей для физических лиц, до 300 000 рублей – для юридических (ст. 8.28 КоАП РФ). Перед вырубкой рекомендуем уточнить условия в администрации вашего района.
  • Земляные работы вблизи коммуникаций. Если на вашем участке или в непосредственной близости проходят подземные коммуникации (газ, электричество, водопровод, канализация), то любые земляные работы требуют предварительного обращения в организацию, эксплуатирующую сети. Необходимо вызвать представителей для обозначения трассировки коммуникаций и получить разрешение на производство работ. В Санкт-Петербурге для согласования земляных работ на территории общего пользования обращаются в ГАТИ; на частном участке – к балансодержателям сетей. Начинать копку без такого согласования – прямой риск повреждения коммуникаций и крупных штрафов.
  • Установка забора. Капитальный забор – ограждение на фундаменте – формально является строением. При его возведении нужно соблюдать нормативные отступы (СП 53.13330.2011) и в ряде случаев согласовывать с соседями, особенно на землях в составе СНТ или в зоне регулирования застройки.

Геологические и геодезические изыскания участка перед строительством дома

Изыскания – обязательный этап, который выполняется до разработки проекта. Без актуальных данных о рельефе и составе грунта проектировщик не может обоснованно выбрать тип фундамента, а строитель – корректно разместить дом на участке.

Геодезическая съемка и анализ рельефа

Геодезическая съемка решает три задачи: определение перепадов высот на участке, привязка проекта к кадастровому плану и вынос границ в натуру. Специалист фиксирует уклоны поверхности – эти данные напрямую используются при проектировании дренажа и планировке грунта.


Точность геодезических измерений составляет ±5 см (по требованиям СП 47.13330.2016), что достаточно для корректной разбивки фундамента.


Риск при пропуске: неточная разметка приводит к смещению дома относительно кадастровых границ. Это административный штраф и обязательный снос самовольной постройки, вышедшей за красную линию.

Геологические изыскания грунта

Стандартная программа изысканий для ИЖС включает бурение 2–3 скважин глубиной на 2-3 м ниже расчетной глубины промерзания грунта. В Ленинградской области глубина промерзания составляет 1,2-1,4 м, поэтому скважины бурят до 4-5 м. В лаборатории определяют несущую способность грунта, его состав и уровень грунтовых вод (УГВ).


По этим данным проектировщик принимает решение о типе фундамента: ленточный, плитный или свайный. Торфяники и плывуны, которые встречаются в ряде районов Ленобласти – особенно во Всеволожском, Гатчинском районах и прибрежных зонах Финского залива, – требуют специальных конструктивных решений. Без геологии строитель просто не узнает об их наличии до тех пор, пока фундамент не начнет проседать.


Риск при пропуске: строительство на торфянике без замены слабого грунта или без применения свайного фундамента неизбежно приводит к неравномерной осадке и трещинам в стенах. Стоимость усиления и переделки готового фундамента в зависимости от технологии и объема работ составляет 300 000-800 000 рублей – это на порядок превышает стоимость самих изысканий (30 000-55 000 рублей).

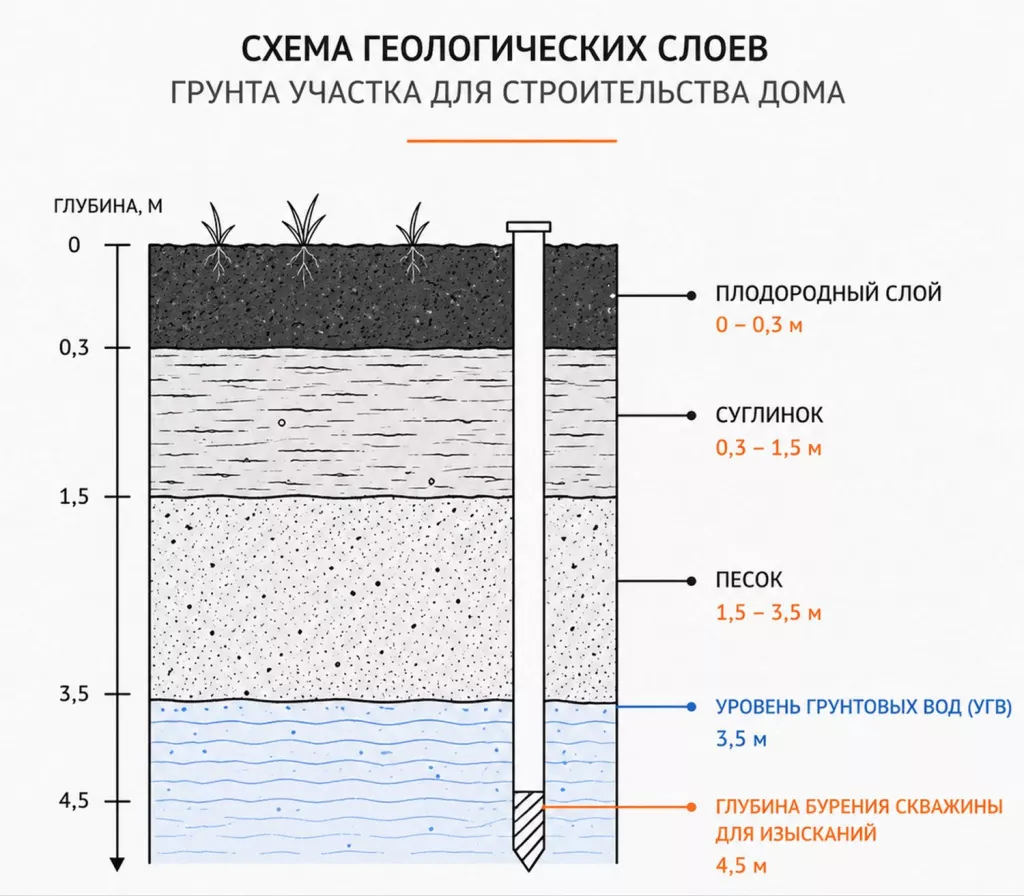

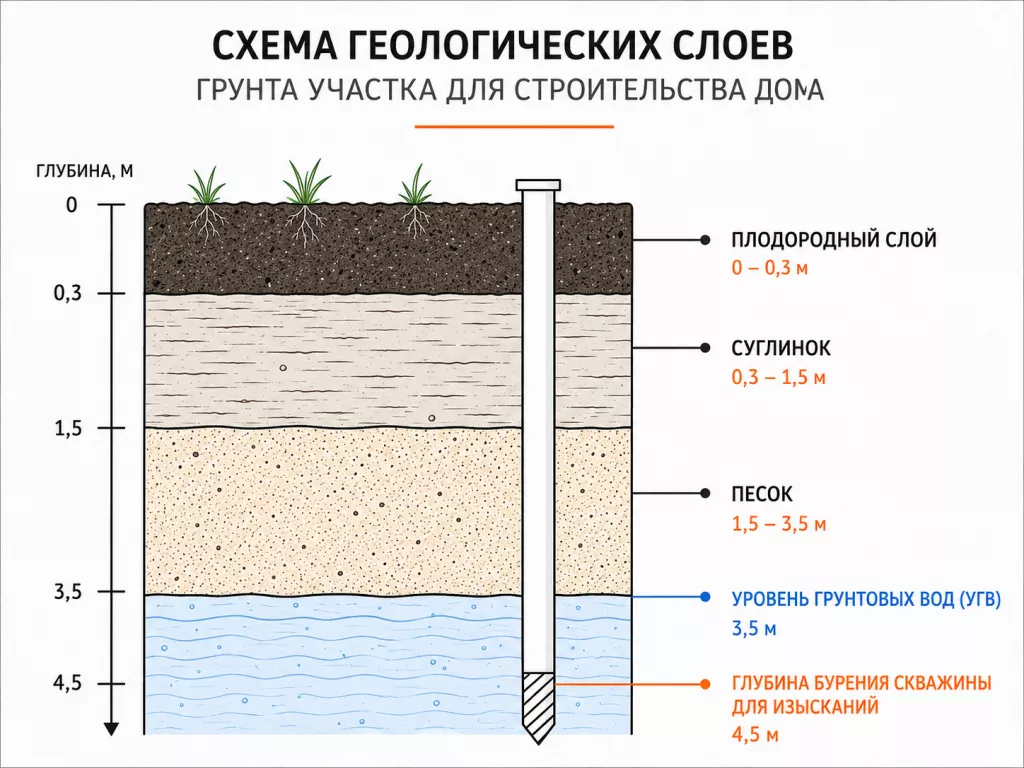

Схема геологических слоев грунта участка для строительства дома


«Без геологии на участке с плывунами фундамент уйдет за 2 года. Экономия на изысканиях оборачивается переделкой фундамента, а это уже совершенно другие суммы», – из практики проведения изысканий для ИЖС в Ленинградской области.


Примечание: данная оценка основана на практическом опыте проведения изысканий в условиях Ленобласти; верифицированных статистических исследований по данной теме с открытой методологией на момент публикации не представлено.

Снятие плодородного слоя почвы

После завершения изысканий, но до начала основных земляных работ, с площадки под дом, дорожки и хозяйственные постройки снимают плодородный слой – чернозем толщиной 20-30 см. Органика под нагрузкой разлагается и создает пустоты, что приводит к просадке конструкций.


Снятый грунт не вывозят: его складируют в стороне и впоследствии используют для обустройства газона и огорода. Для снятия плодородного слоя на участке 10 соток достаточно одной смены бульдозера или экскаватора-погрузчика.

Особенности подготовки участка в Ленинградской области

Ленинградская область – один из наиболее сложных регионов для частного строительства с точки зрения инженерно-геологических условий. Несколько ключевых факторов, которые необходимо учитывать заранее:


  • Проблемные грунты. Торфяники распространены в низинах и вблизи водоемов: Всеволожский район (Токсово, Колтуши), Гатчинский район, прибрежные территории Ладоги и Финского залива. Плывуны – насыщенные водой мелкозернистые пески – встречаются в тех же зонах и создают серьезные трудности при разработке котлована. На таких участках обязательны либо замена слабого грунта на несущий (песок, щебень), либо свайный фундамент с опорой на коренные породы. Суглинки с высоким содержанием глины, характерные для большей части Ленобласти, при промерзании дают морозное пучение – силы пучения способны разрушить недостаточно заглубленный или не утепленный фундамент.
  • Высокий уровень грунтовых вод. УГВ на большинстве территорий Ленобласти составляет 0,5-2,5 м от поверхности. Это означает, что дренаж – не опция, а обязательный элемент для любого объекта, включая легкие постройки и гаражи.
  • Глубина промерзания. Расчетная глубина промерзания для Ленинградской области – 1,2-1,4 м. Фундаменты закладывают ниже этой отметки, трубы канализации и водопровода – не менее чем на 0,2-0,5 м ниже глубины промерзания (СП 32.13330.2012, п. 7.5).
  • Сезонное окно для работ. Оптимальный период для земляных работ – апрель–октябрь. Геологические изыскания можно начинать раньше, в марте, по еще мерзлому грунту: буровая техника заходит на участок без риска колееобразования. Работы в зимний период возможны, но сопряжены с удорожанием: мерзлый грунт требует разрыхления, а при оттаивании весной возможна осадка насыпей.

Планировка участка под строительство: разметка границ и отступы по нормам

Разметка участка определяет точное положение будущего дома на земле. Отклонение от нормативных отступов – это нарушение, которое фиксируется при регистрации объекта и может потребовать сноса части постройки.


Работу начинают с кадастрового плана: геодезист переносит границы участка с документа на местность, фиксируя угловые точки межевыми знаками. Затем размечают оси будущего фундамента – натягивают шнур между колышками с привязкой к этим точкам.


Нормативные отступы по СП 53.13330.2011 (актуализация СНиП 30-02-97):


  • 3 м от границы красной линии проезда до стены дома;
  • 5 м от границы соседнего участка до стены жилого дома;
  • 6 м между окнами жилого дома и стеной соседнего строения (по условиям инсоляции).

При планировке важно учитывать расположение не только дома, но и будущих построек: гаража, бани, хозблока. Каждая из них имеет свои нормативные отступы, и если не заложить их в разметку сейчас, то потом придется сдвигать уже готовые конструкции или получать дополнительные согласования.

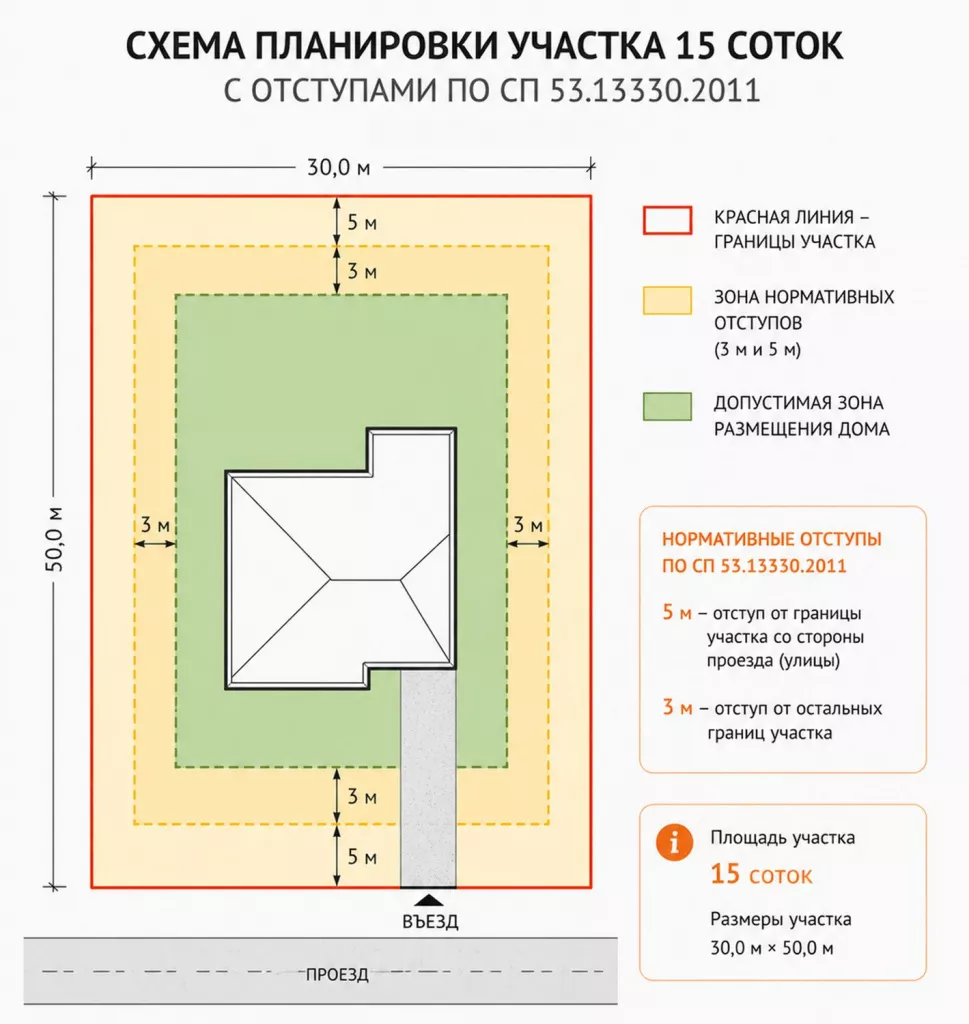

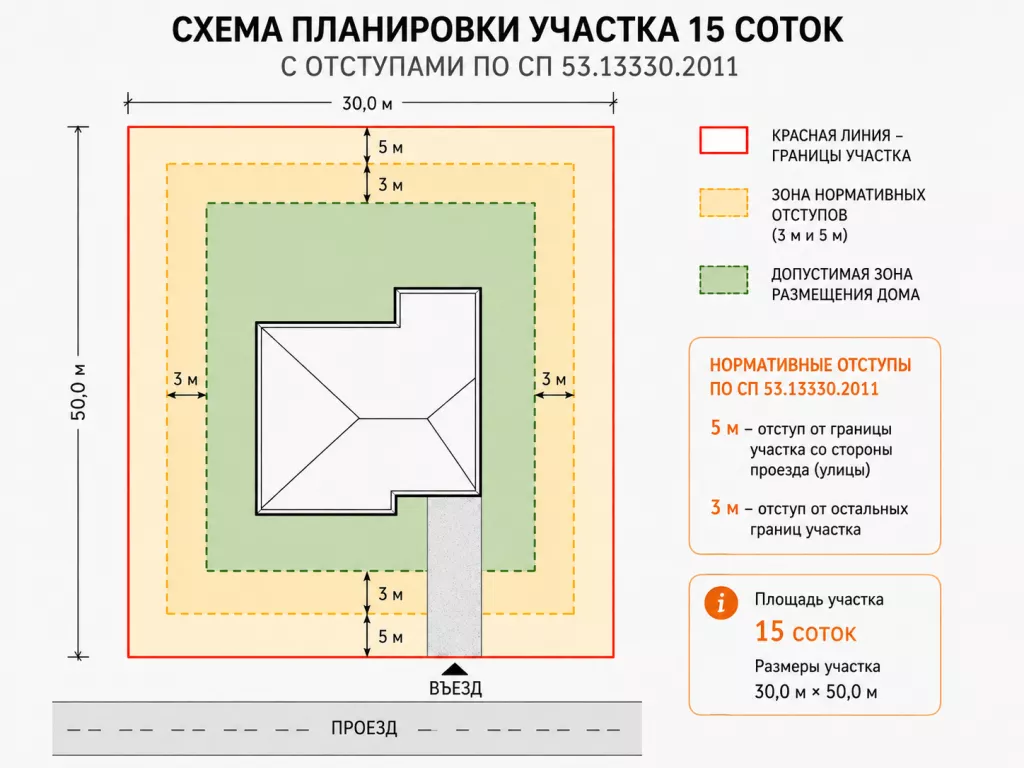

Схема планировки участка с отступами по СП 53.13330.2011 для строительства дома


Временные коммуникации на стройплощадке: электричество и вода

Временные коммуникации – это условие, без которого механизированные работы просто не начинаются. Именно поэтому их прокладку нужно планировать до основных земляных работ, а не после.


Временное электричество. Для строительных нужд запрашивают мощность 15 кВт через ближайший столб на границе участка. Это минимум, необходимый для работы сварочного оборудования, инструмента и освещения. Заявку в сетевую организацию подают одновременно с запросом ТУ на постоянное подключение – сроки рассмотрения составляют от 30 дней. Без электричества темп строительных работ падает существенно, а использование генератора в качестве постоянного источника питания обходится в 3-5 раз дороже сетевого тарифа.


Временное водоснабжение. На период строительства воду для технических нужд (приготовление бетона, промывка техники, санитарные нужды рабочих) организуют через врезку в существующий водопровод или доставку цистернами. На участках без централизованного водоснабжения – через временную скважину или накопительную емкость с подвозом.


Важная логика порядка: запрос ТУ нужно делать одновременно с геологическими изысканиями, а не после.


Пока геодезист и геолог работают на участке, документы на подключение уже должны быть поданы. В противном случае вы потеряете 1-3 месяца в ожидании согласований, в то время как площадка уже готова к работе.

Выравнивание рельефа участка: дренаж и водоотведение для предотвращения подтопления

Ровный участок без продуманного водоотведения – источник постоянных проблем: вода скапливается у фундамента, пучит грунт при замерзании и постепенно разрушает бетон. Устройство дренажа выполняется на этапе подготовки площадки, до заливки фундамента.


Шаг 1. Оценка перепада высот. По данным геодезической съемки определяют уклоны. При перепаде более 3° на пологом участке требуется дополнительная планировка; на выраженном склоне – террасирование с устройством подпорных стен.


Шаг 2. Планировка склонов. Впадины засыпают привозным грунтом с послойным трамбованием – не более 30 см каждый слой. Для трамбовки используют виброплиту или каток; при больших объемах засыпки – бульдозер с последующим уплотнением. Непрокомпактированный грунт дает просадку, что приводит к перекосу конструкций.


Шаг 3. Устройство периметрального дренажа. По периметру дома роют траншею глубиной 0,5-0,8 м. В нее укладывают перфорированную трубу диаметром 110 мм, обернутую геотекстилем и засыпанную щебнем фракции 20-40 мм. Уклон трубы – не менее 2 см на каждый метр длины в сторону дренажного колодца. Для рытья траншеи в стесненных условиях удобен экскаватор-погрузчик с обратной лопатой – он точно держит глубину и не разрушает уже выровненную поверхность рядом.


Шаг 4. Водоотведение с поверхности. Поверхностные воды отводят через ливневую канализацию с лотками или открытыми желобами. Уклон поверхности участка от дома по СП 48.13330.2019 – 0,01-0,02 (1-2 см на метр).


Шаг 5. Проверка системы. После первого дождя или полива осматривают площадку: вода не должна стоять лужами ни у фундамента, ни вдоль дренажных траншей. Минимальный период наблюдений – 3-5 дней.


В Ленинградской области с ее высоким УГВ (0,5-2,5 м от поверхности на большинстве территорий) дренажные колодцы устанавливают с шагом не более 20-25 м по периметру. При УГВ выше 1,5 м дополнительно применяют водопонижение на период строительства котлована – это отдельная статья затрат, которую важно учесть в смете заранее.

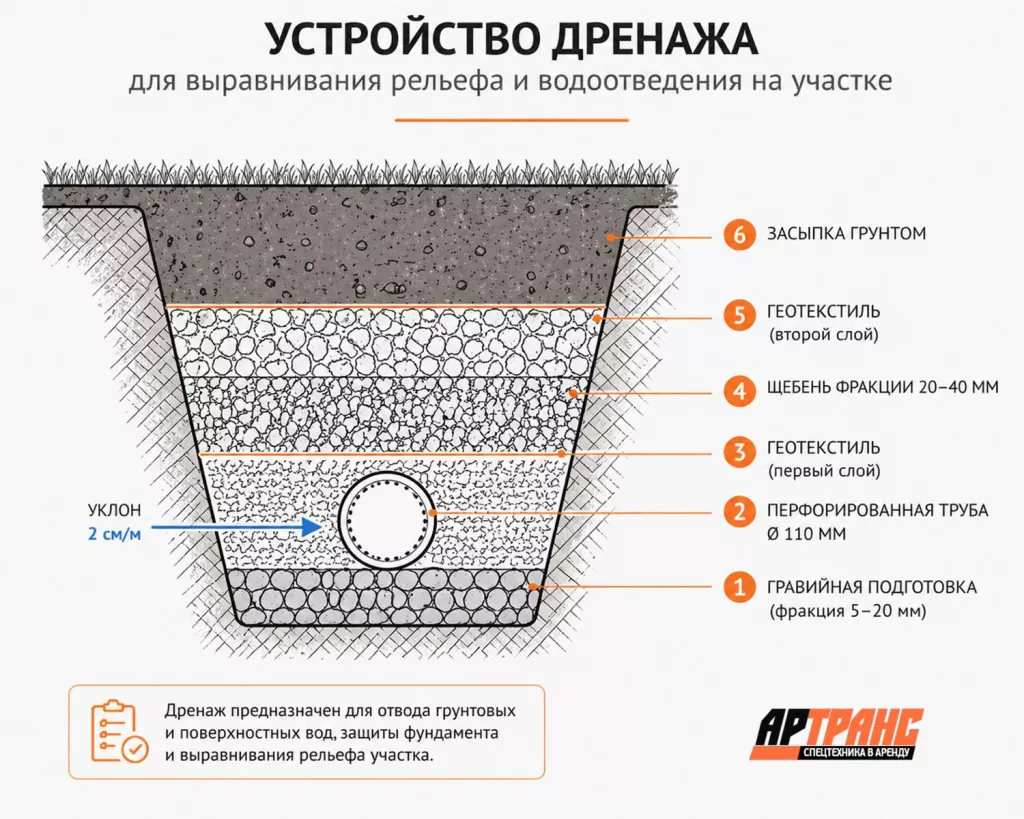

Устройство дренажа для выравнивания рельефа и водоотведения на участке


Подключение постоянных коммуникаций: водоснабжение, канализация, электричество и септик

Коммуникации на участке бывают двух видов: временные (для нужд строительства, рассмотрены выше) и постоянные (для эксплуатации дома). Запрос технических условий у ресурсоснабжающих организаций нужно делать как можно раньше – сроки согласования составляют от 30 до 90 дней.


Водоснабжение. Выбор между центральным подключением и автономным источником определяется доступностью городских сетей:


  • Центральный водопровод – предпочтительный вариант при наличии сети на улице;
  • Скважина – при его отсутствии; глубина в Ленинградской области составляет, как правило, 30-80 м в зависимости от водоносного горизонта;
  • Колодец – менее распространенное решение (8-10 колец), применимо там, где водоносный слой залегает неглубоко.

Канализация. По СП 32.13330.2012 глубина прокладки канализационных труб – не менее 0,8 м в непромерзающих грунтах; в промерзающих – на 0,2-0,5 м ниже глубины промерзания. Выбор между городской сетью и септиком определяется уровнем грунтовых вод: при УГВ выше 2,5 м от поверхности дренажное поле для септика не работает – нужна накопительная емкость или установка принудительной фильтрации.


Согласно СП 31.13330.2012 «Водоснабжение. Наружные сети и сооружения» (п. 6.5), трубы водопровода прокладывают на глубине не менее 0,8 м – для защиты от промерзания в условиях средней полосы России.



Ресурс Вариант 1: центральное Вариант 2: автономное Стоимость подключения (ориентир) Сроки
Водоснабжение Подключение к городской сети (при наличии) Скважина 30-80 м / колодец 8-10 колец Скважина: 200-600 тыс. руб. 1-3 мес. (ТУ + бурение)
Канализация Подключение к городской канализации Септик + дренажное поле / накопительная емкость Септик «под ключ»: 150-350 тыс. руб. 1-4 нед.
Электричество Подключение к сети (заявка в сетевую организацию) Генератор (временное решение) Подключение до 15 кВт: 550 руб. (льготный тариф СНТ) или по фактическим затратам 1-6 мес.

Цены актуальны на начало 2026 г. Конечная стоимость зависит от удаленности от магистральных сетей и геологических условий. Данные основаны на практике подключения объектов в Санкт-Петербурге и Ленинградской области.

Обустройство подъездной дороги, въезда и забора на участке под строительство

Подъездная дорога – первое, что нужно обустроить на площадке, потому что без нормального въезда вся последующая техника будет приезжать с осложнениями: самосвалы застревают, бетономешалки не могут развернуться, экскаватор разбивает газон соседа. Этот вопрос решается до начала основных земляных работ.


Параметры временного подъезда:


  • минимальная ширина проезда – 3,5 м; для разъезда двух машин – 6 м;
  • радиус поворота – не менее 6 м (иначе длинномер не войдет);
  • основание – геосетка с засыпкой щебнем фракции 40-70 мм, толщина слоя 20 см; такое покрытие выдерживает нагрузку самосвала полной массой 20-25 т и не размокает при дождях.

Въезд оформляют воротами шириной не менее 4 м – это минимум для проезда грузовых автомобилей. На период строительства ворота могут быть временными, из профтрубы.


Временный забор (сетка-рабица или профнастил) устанавливают вдоль границ после межевания – он обозначает периметр и предотвращает несанкционированный доступ на площадку. Постоянный забор монтируют после завершения основных работ, когда тяжелая техника больше не заходит на объект: иначе бетонные столбики сносят при маневрах.

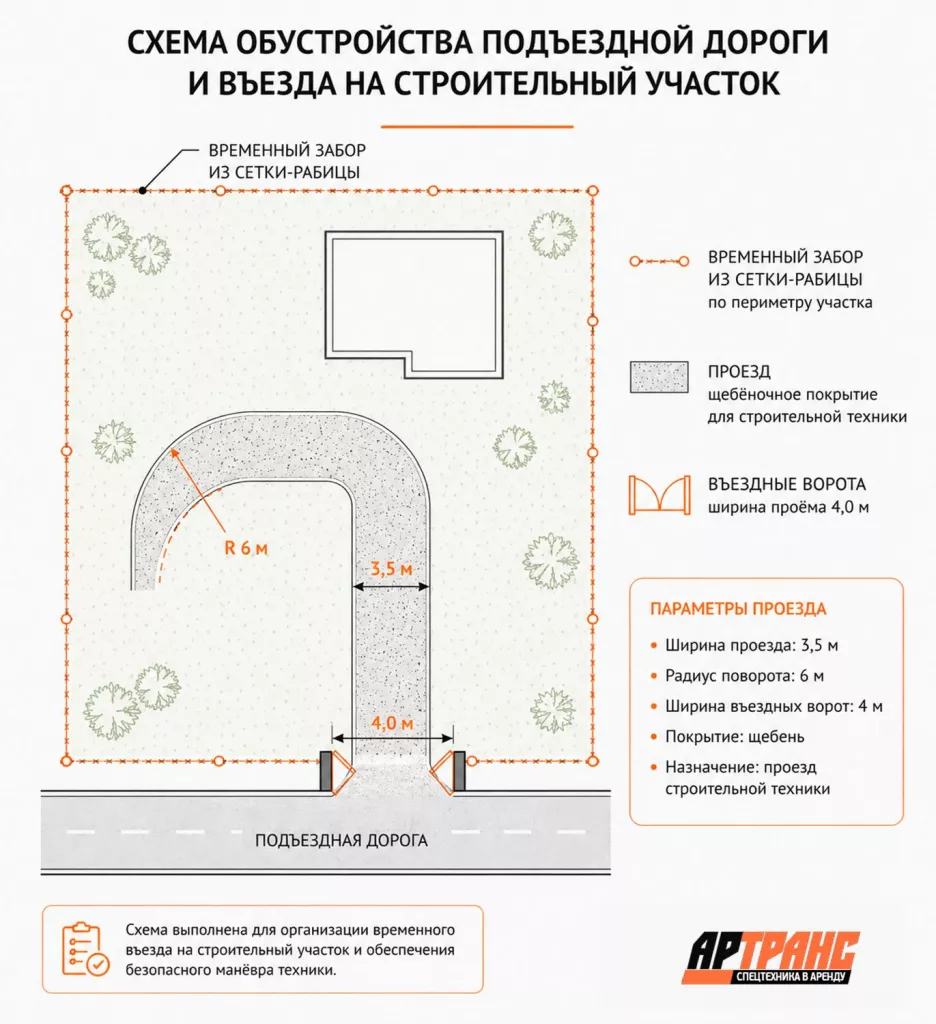

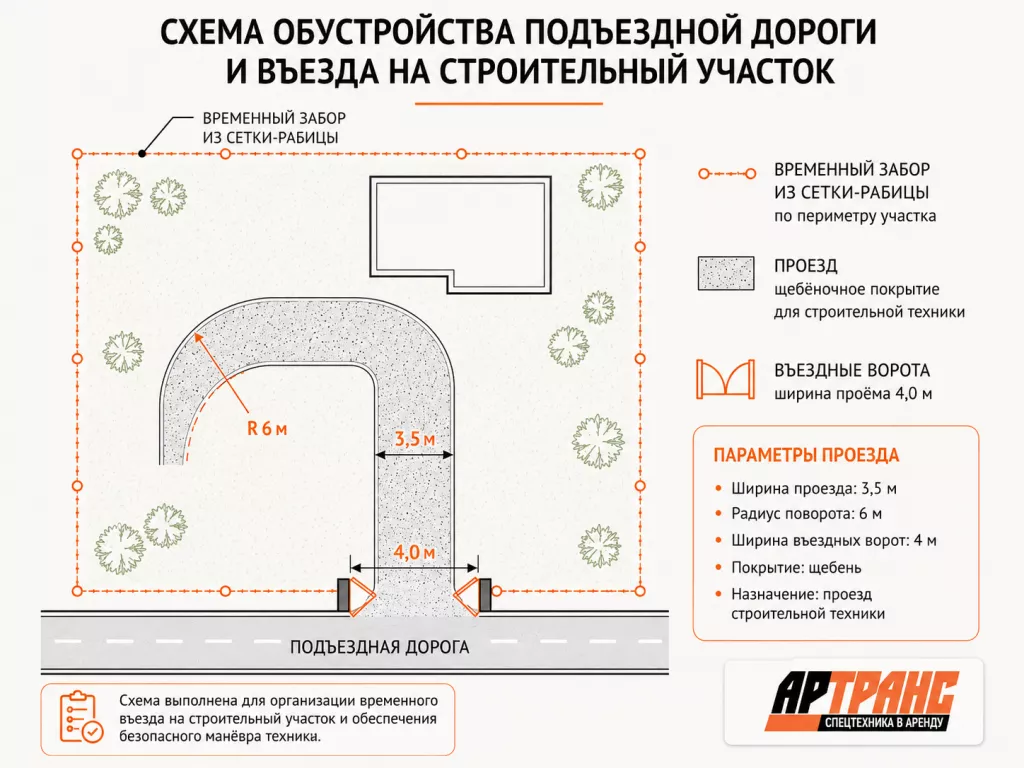

Схема обустройства подъездной дороги и въезда на строительный участок


Подготовка стройплощадки и котлована под фундамент дома

Котлован – последний этап подготовки перед бетонными работами. Его геометрия должна точно соответствовать проекту: отклонение в плане даже на 5-10 см в дальнейшем создает проблемы при установке опалубки и монтаже фундамента.


Шаг 1. Очистка территории под фундамент. Удаление остатков растительности, корней деревьев и строительного мусора. Корни под основанием разлагаются и создают пустоты – это прямая причина просадки.


Шаг 2. Снятие плодородного слоя. С площадки под дом, дорожки и площадки снимают чернозем толщиной 20-30 см с вывозом или складированием в стороне. По требованиям СНиП 3.02.01-87 органический слой не используется как основание под нагрузку: органика разлагается и создает пустоты, приводящие к просадке. Снятый грунт пригодится для обустройства газона и огорода.


Шаг 3. Разработка котлована. Глубина – согласно проекту фундамента, плюс 20 см на подушку. Ширина – размер фундамента плюс не менее 1 м с каждой стороны для работы в котловане. Для разработки котлована под ленточный или плитный фундамент на участках в Ленинградской области используют экскаватор с ковшом объемом 0,3-0,5 м³, например JCB 3CX. Он точно держит глубину и не переуглубляет дно, что важно для сохранения несущего слоя грунта.


Шаг 4. Устройство песчано-гравийной подушки. Дно котлована выравнивают, затем укладывают 10 см крупного песка и 10 см щебня фракции 20-40 мм с трамбованием каждого слоя. Требования по несущей способности грунта под подушкой – не менее 1,5 кг/см² (СНиП 3.02.01-87, п. 3.2–3.5).


Шаг 5. Гидроизоляция дна. При высоком УГВ (ближе 1,5 м к поверхности) дно котлована защищают глиняным замком или рулонной гидроизоляцией.


Шаг 6. Ограждение котлована. Временные щиты или сигнальное ограждение по периметру – обязательное требование техники безопасности при глубине более 1,2 м.

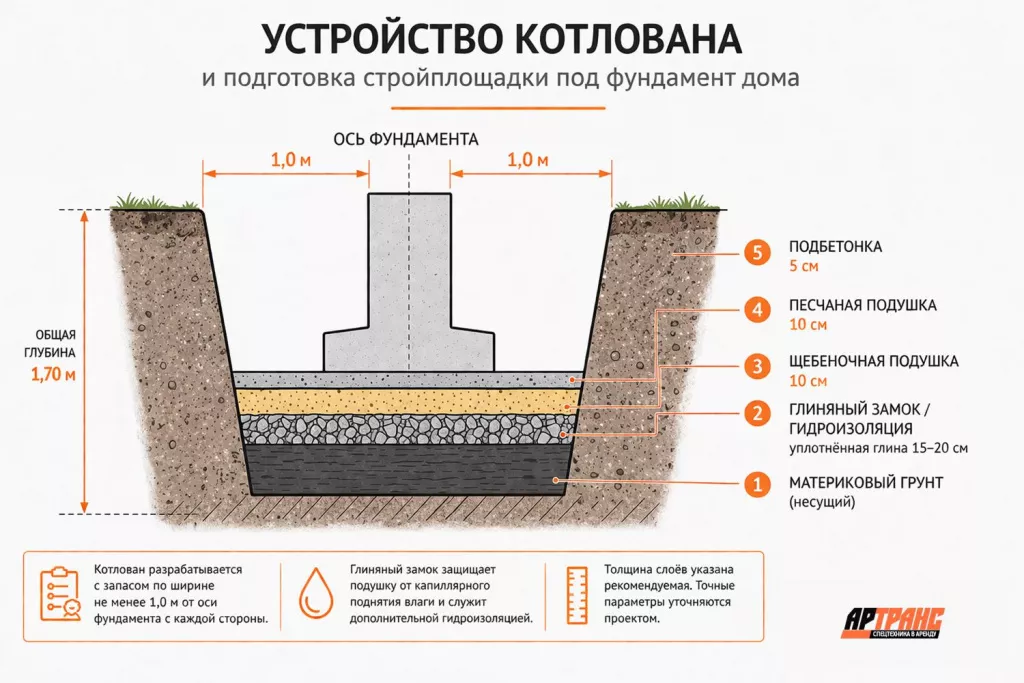

Устройство котлована и подготовка стройплощадки под фундамент дома


Техника для подготовки участка: какая машина нужна на каком этапе

Грамотное планирование заявок на технику позволяет избежать простоев и переплаты. Ниже – сводная картина по этапам для участка 10 соток.



Этап Тип техники Ориентировочный объем работ Кол-во машино-смен
Расчистка: снос строений, корчевка Экскаватор-погрузчик + самосвал 50-100 м³ вывоза 1-2 смены
Снятие плодородного слоя Бульдозер или экскаватор-погрузчик 200-300 м³ (участок 10 сот., слой 20 см) 1 смена
Планировка рельефа, засыпка впадин Бульдозер + самосвал с привозным грунтом По проекту планировки 2-5 смен
Разработка котлована Экскаватор 0,3-0,5 м³ (напр. JCB 3CX) + самосвал 50-150 м³ (под дом 10×10 м, глубина 1,5 м) 1-3 смены
Дренажные траншеи Экскаватор-погрузчик 60-120 п.м. траншей 1-2 смены
Трамбовка подушки, обратная засыпка Виброплита или мини-каток По объему засыпки 0,5-1 смена
Обустройство въезда Самосвал со щебнем + виброплита 15-25 м³ щебня 0,5 смены

Количество машино-смен указано для типового участка 10 соток с равнинным рельефом и несвязным грунтом. На участках с торфом, плывунами или значительным уклоном объемы пересчитываются по проекту.

Стоимость подготовки участка: смета и региональные особенности

Стоимость подготовки участка к строительству в Ленинградской области для участка 10 соток начинается от 150-200 тыс. рублей при ровном рельефе и несвязном грунте и может достигать 500-700 тыс. рублей на участках с уклоном, высоким УГВ и необходимостью вывоза большого объема грунта.


Ключевые факторы, влияющие на цену:


  • рельеф: при уклоне поверхности более 15% стоимость планировочных работ увеличивается на 25-35% из-за возросшего объема перемещения грунта;
  • тип грунта: скальные включения и плотные суглинки требуют применения гидромолота или разрыхлителя, что добавляет к смете 30-50%;
  • удаленность: стоимость вывоза грунта самосвалами растет пропорционально расстоянию до полигона – в Ленобласти это, как правило, 15-30 км;
  • уровень грунтовых вод: при высоком УГВ обязателен дренаж с дополнительными колодцами.

Структура затрат на подготовку участка 10 соток (ориентировочно):


  • геодезия – около 5% сметы;
  • геологические изыскания – около 10%;
  • расчистка и вывоз мусора – около 15%;
  • планировка рельефа – около 25%;
  • дренаж – около 20%;
  • временные коммуникации и въезд – около 25%.


Вид работ Московская область Ленинградская область Краснодарский край Западная Сибирь
Геодезическая съемка 15-25 тыс. руб. 12-20 тыс. руб. 8-15 тыс. руб. 10-18 тыс. руб.
Геологические изыскания (2-3 скважины) 35-60 тыс. руб. 30-55 тыс. руб. 20-40 тыс. руб. 25-45 тыс. руб.
Расчистка + вывоз (10 соток)

40-80 тыс. руб. 35-70 тыс. руб. 25-50 тыс. руб. 30-60 тыс. руб.
Планировка рельефа 60-120 тыс. руб. 50-100 тыс. руб. 35-70 тыс. руб. 40-80 тыс. руб.
Дренажная система 50-100 тыс. руб. 45-90 тыс. руб. 30-60 тыс. руб. 35-70 тыс. руб.
Временные коммуникации + въезд 50-80 тыс. руб. 40-70 тыс. руб. 30-55 тыс. руб. 35-65 тыс. руб.
Итого (ориентир) 250-465 тыс. руб. 212-405 тыс. руб. 148-290 тыс. руб. 175-338 тыс. руб.

Цены ориентировочны на начало 2026 г. и приведены для участка 10 соток с равнинным рельефом и несвязным грунтом. Итоговая стоимость зависит от конкретных условий объекта. Рекомендуем запрашивать сметы у 2-3 подрядчиков.

Что обычно не включают в первоначальную смету

Один из главных источников «сюрпризов» на этапе подготовки участка – статьи затрат, которые подрядчики не закладывают в базовое коммерческое предложение. Вот наиболее распространенные из них:


  • Водопонижение при высоком УГВ. Если грунтовые воды поднимаются выше 1-1,5 м от поверхности, то для разработки котлована нужна система водопонижения (иглофильтры или открытый водоотлив). Стоимость – от 50 000 до 150 000 рублей в зависимости от глубины котлована и притока воды.
  • Замена слабого грунта (торф, плывун). Выемка и вывоз торфяного слоя с заменой несущим грунтом – щебнем или крупным песком – не входит в стандартную смету на планировку. На участке 10 соток при слое торфа 1-1,5 м это дополнительно 100 000-300 000 рублей.
  • Вывоз грунта сверх нормы. Базовые предложения, как правило, включают вывоз расчетного объема грунта из котлована. Если в ходе работ грунт оказался более водонасыщенным или объем вынутого материала превысил расчетный (что при плывунах бывает регулярно) – доплата по факту рейсов самосвала.
  • Разрыхление мерзлого или скального грунта. При поздних сроках начала работ (ноябрь-март) или при наличии скальных включений стоимость разработки котлована возрастает на 30-70% за счет применения гидромолота или бурения.
  • Дополнительные дренажные колодцы. При высоком УГВ стандартного одного-двух колодцев по углам периметра недостаточно. Каждый дополнительный колодец – от 15 000 до 35 000 рублей с установкой.

Итог прост: просите подрядчика расписать смету постатейно и отдельно уточняйте, что происходит при отклонении от расчетных объемов. Это убережет от неприятных разговоров в конце работ.

Как выбрать подрядчика для подготовки участка: критерии и «красные флаги»

Правильно выбранный подрядчик экономит не только деньги, но и нервы. Рынок земляных работ в Ленинградской области неоднороден: наряду с серьезными компаниями работают посредники без собственного парка техники, которые субподряжают работы и накручивают наценку, теряя контроль над качеством.


На что смотреть при выборе подрядчика:


  • Собственный парк техники. Уточните, принадлежит ли техника компании или арендуется. Собственная техника – это предсказуемые сроки подачи, ответственность за качество работы оператора и отсутствие двойной наценки.
  • Опыт работы в регионе. Подрядчик, работающий в Ленобласти, знает местные грунтовые условия, понимает, где торфяники и плывуны, и умеет работать в условиях высокого УГВ. Попросите примеры объектов в вашем районе.
  • Наличие договора с детальным ТЗ. Приличный подрядчик всегда оформляет договор с техническим заданием, в котором указаны объемы работ, используемая техника, сроки и порядок оплаты. Отказ от письменного договора – красный флаг.
  • НДС и официальное оформление. Компании, работающие в белую, платят налоги и несут юридическую ответственность. Это важно при возникновении споров.
  • Возможность проверить технику перед выездом. Добросовестный подрядчик не против показать, что именно приедет на ваш объект: год выпуска машины, ее техническое состояние.
  • Отзывы с верифицированными контактами. Попросите контакты 2-3 заказчиков с аналогичными объектами. Живые отзывы от реальных людей ценнее любого сайта.

Что должно насторожить: цена ниже рынка более чем на 20% без внятного объяснения; отказ предоставить договор; предоплата 100% до начала работ; невозможность назвать конкретную технику и ее характеристики.


У компании «Артранс» – собственный парк землеройной техники (экскаваторы, самосвалы, бульдозеры, виброплиты). Мы работаем по договору с НДС, подаем технику в СПб и по всей Ленинградской области.

Частые ошибки при подготовке участка: риски и как их избежать

Большинство проблем на строительном участке предсказуемы и предотвратимы. Ниже – ошибки, с которыми чаще всего сталкиваются при подготовке под строительство в Ленинградской области и других регионах с неоднородными грунтами.


Ошибка 1. Пропуск геологических изысканий.
Строительство начинают сразу после покупки, без анализа грунта. В Ленобласти торфяники и плывуны – не редкость. Ленточный фундамент на торфе без замены слабого слоя дает просадку уже в первые 2-3 года. Стоимость усиления готового фундамента – 300 000-800 000 рублей, хотя сами изыскания обходятся в 30 000-55 000 рублей.
Решение: до проектирования – бурение минимум 2-3 скважин на участке 10 соток.


Ошибка 2. Отсутствие или неправильный дренаж.
Дренаж укладывают без соблюдения уклона или вовсе пропускают. Весной вода стоит у фундамента, пучит грунт при замерзании, разрушает бетон изнутри. Переустройство дренажа после укладки отмостки обходится в 80 000-150 000 рублей плюс поврежденная отмостка.
Решение: периметральный дренаж с уклоном не менее 2 см/м + ливневая канализация для поверхностных вод.


Ошибка 3. Расчистка без проверки границ.
Деревья и кустарники убирают до геодезии. В итоге часть расчистки проведена на земле соседа, или дом размечен с нарушением отступов. Судебные разбирательства по таким делам в Ленобласти занимают 1-2 года и обходятся от 100 000 рублей.
Решение: межевание и вынос границ в натуру – до начала любых полевых работ.


Ошибка 4. Экономия на песчано-гравийной подушке под фундамент.
Подушку делают тоньше нормы или не трамбуют послойно. По требованиям СНиП 3.02.01-87 каждый слой (не более 30 см) должен быть уплотнен до коэффициента не менее 0,95. Переделка подушки после армирования добавляет к смете 50 000-150 000 рублей и задержку на 1–2 недели.
Решение: строгое соблюдение регламента укладки подушки с контролем плотности.


Ошибка 5. Отсутствие временного электричества на старте.
Работы начинают без подключения к сети. Аренда генератора в расчете на строительный сезон обходится в 150 000-250 000 рублей – против 30 000-60 000 рублей за официальное подключение 15 кВт.
Решение: запрос ТУ и подключение 15 кВт – до начала земляных работ, подавать заявку параллельно с геологией.



Чек-лист: проверь свой участок перед началом строительства


Реальный кейс: участок с торфяником в Гатчинском районе

Один из объектов «Артранс» в 2026 году – участок 12 соток в Гатчинском районе Ленобласти под строительство дома с баней. При визуальном осмотре участок выглядел как обычный луговой, ничего не предвещало сложностей. Геологические изыскания (3 скважины) выявили слой торфа мощностью 1,2-1,4 м под 20-сантиметровым дерном.


Проектировщик скорректировал решение: вместо запланированного ленточного фундамента – свайно-ростверковый с опорой на несущий песчаный горизонт. Параллельно выполнили частичную замену торфа на ПГС под пятном дома (около 180 м³), усиленный дренаж по периметру с тремя колодцами. Для вывоза торфа и подвоза ПГС задействовали три самосвала в паре с экскаватором-погрузчиком – работы уложились в четыре смены.


Дополнительные затраты на геологию и изменение проекта составили около 85 000 рублей. Альтернативный сценарий – строительство ленточного фундамента на торфе без изысканий – по оценкам проектировщика привел бы к неравномерной осадке в течение 3-5 лет и переделке фундамента стоимостью от 450 000 рублей. Вывод простой: изыскания обошлись в пять раз дешевле возможной переделки.

Как разработать участок на даче с нуля под строительство частного дома

Разработка участка на даче с нуля требует комплексного подхода: от проверки земельного участка до готовности стройплощадки. Ключевое отличие дачной застройки – сезонность работ (оптимально: весна-осень) и часто полное отсутствие коммуникаций на момент начала строительства.


Начните с проекта планировки, учитывающего особенности частного домостроения: расположение дома, хозяйственных построек, септика, скважины и подъездного пути. Все это нужно продумать на бумаге до того, как первый экскаватор зайдет на участок. Иначе неизбежны переделки: перенос уже вырытых траншей, повторная планировка, лишние рейсы самосвала.


Не экономьте на подготовительных работах. Правильно подготовленная земля под строительство дома экономит 20-30% бюджета на этапе возведения коробки: не нужно переделывать дренаж, усиливать фундамент или устранять подтопление. Для сложных участков – с уклоном, в низине, с высоким УГВ – рекомендуется привлечение проектировщика еще до начала земляных работ. Это не лишняя трата, а страховка от куда более дорогих ошибок.

FAQ: ответы на частые вопросы о подготовке участка

С чего начать подготовку участка после покупки?

Первый шаг – проверка документов: кадастровый паспорт, выписка ЕГРН, отсутствие обременений. Второй – геодезическая съемка для выноса границ в натуру. Третий – геологические изыскания до разработки проекта фундамента. Только после этого можно приступать к очистке территории и земляным работам.

Сколько стоит подготовка участка 10 соток?

От 150-200 тыс. рублей при ровном рельефе и простом грунте. На участках с уклоном, высоким УГВ и необходимостью вывоза большого объема грунта стоимость достигает 500-700 тыс. рублей. Для Ленинградской области ориентир – 210-400 тыс. рублей в зависимости от конкретных условий. Учитывайте, что ряд позиций (водопонижение, замена грунта, вывоз сверх нормы) в базовую смету не входят – уточняйте отдельно.

Нужно ли снимать плодородный слой почвы перед строительством?

Да, и это обязательное требование, а не рекомендация. Под фундамент, дорожки и площадки плодородный слой (20-30 см чернозема) снимают в обязательном порядке: органика под нагрузкой разлагается и создает пустоты. Снятый грунт складируют – он пригодится для обустройства газона.

Можно ли строить без геологических изысканий?

Технически – можно, юридически – никто не запрещает для ИЖС. Но на участках с неизвестным составом грунта это прямой риск: торфяники и плывуны в Ленобласти встречаются достаточно часто, чтобы относиться к этому вопросу серьезно. Неравномерная осадка фундамента на слабых грунтах – один из наиболее дорогостоящих дефектов, который потребует усиления уже готового основания стоимостью от 300 000 рублей.

Нужно ли разрешение на вырубку деревьев и снос строений?

В Ленинградской области вырубка деревьев диаметром ствола от 20 см требует порубочного билета в комитете по природным ресурсам муниципального образования. Снос капитального строения, зарегистрированного в ЕГРН, сопровождается уведомлением в орган местного самоуправления с последующим снятием с кадастрового учета. Земляные работы вблизи подземных коммуникаций требуют предварительного согласования с балансодержателями сетей.

Какой дренаж нужен на участке с уклоном?

На участке с уклоном необходим двухуровневый подход: периметральный дренаж вокруг дома (перфорированная труба в щебне с геотекстилем, уклон 2 см/м) для перехвата грунтовых вод плюс поверхностная ливневая канализация (лотки, желоба) для отвода воды с откосов. На крутых склонах от 10° дополнительно устраивают нагорную канаву выше уровня дома.

Сколько времени занимает подготовка участка 10 соток?

При благоприятных условиях (сухая погода, ровный рельеф, несвязный грунт) – 2-4 недели. В это время входят геодезия, геология, расчистка, планировка и дренаж. Подключение постоянных коммуникаций (электричество, вода, канализация) в эти сроки не входит – согласование ТУ занимает 1-3 месяца и ведется параллельно. Ориентировочный горизонт от покупки до готовности котлована под фундамент – 2-4 месяца с учетом сроков изысканий и согласований.


Информация в статье носит справочный характер и основана на действующих нормативных документах (СП 48.13330.2019, СП 53.13330.2011, СП 31.13330.2012, СП 32.13330.2012, СНиП 3.02.01-87). Для принятия проектных решений по конкретному объекту рекомендуем привлекать лицензированных специалистов по геодезии и геологии. Стоимостные диапазоны являются ориентировочными и не являются офертой.
