Меня зовут Алексей Крамарев, я технический консультант компании «Артранс», и за последние годы через мои руки прошло не меньше сотни разборов простоев на объектах Петербурга и Ленобласти. Почти всегда причина не в технике. Экскаватор редко ломается сам по себе — куда чаще он просто стоит, потому что площадка не готова, самосвал не подошёл вовремя или заявку составили без важных деталей. Простой спецтехники — это не форс-мажор, а результат конкретных, вполне предсказуемых ошибок. И, что важно, большинство из них можно закрыть заранее.
В этой статье я собрал практическую логику: почему возникает простой техники, как его считать в деньгах, что проверить до подачи машины на объект и что делать, если простой всё-таки случился. Если коротко — вот основные выводы, дальше разберём каждый подробно:
Простой техники на объекте — это не абстрактная неприятность, а вполне конкретная цепочка потерь. Стоит экскаватору-погрузчику простоять смену — и сдвигается график монтажников, которые ждут котлован. Сдвигается график — сдвигается весь календарный план объекта. А заказчик, который платит за аренду с оператором, платит за неё независимо от того, копает машина или ждёт у забора. Дальше эффект нарастает как снежный ком. Бригада без фронта работ тоже не бесплатна — люди либо простаивают вместе с техникой, либо переключаются на другую задачу и потом теряют время на возврат. Подрядчик, который держит несколько объектов, начинает «латать» график, и это неизбежно сказывается на производительности всей команды. На практике одна потерянная смена экскаватора почти всегда означает минимум полдня задержки у следующих по цепочке работ — бетонщиков, монтажников, кровельщиков.
Формула простая: стоимость простоя = ставка смены × процент оплаты за простой × количество часов или смен. Процент обычно прописан в договоре и составляет от 50 до 100% стоимости смены — зависит от того, чья вина и на сколько затянулась пауза.
Пример. Экскаватор-погрузчик стоит 6 000 рублей в час аренды с оператором. Если по вине заказчика (не готова площадка, нет разметки коммуникаций) машина простояла 4 часа из 8-часовой смены при ставке оплаты простоя 70%, объект теряет: 6 000 × 4 × 0,7 = 16 800 рублей — и это без учёта сдвига графика бригады, которая тоже ждала. На объекте с несколькими единицами техники — экскаватором, самосвалами, манипулятором — счёт быстро уходит в шестизначные цифры за неделю простоя. Отсюда и вывод: считать простой нужно до заказа техники, а не после первой сорванной смены.
Мы работаем с собственным парком спецтехники — от экскаваторов до автовышек — и в договоре сразу прописываем условия оплаты простоя, без скрытых формулировок. Если хотите прикинуть стоимость смены под вашу задачу заранее, проще позвонить диспетчеру и назвать параметры объекта — расчёт занимает несколько минут.
За годы работы я выделил шесть повторяющихся причин простоя строительной техники. Они редко приходят по одной — обычно накладываются друг на друга, и вот тогда смена оказывается потерянной полностью.
| Причина | Как проявляется на объекте | Последствия | Что проверить заранее |
| Неготовность площадки | Нет разметки, коммуникации не проверены, зона выемки не расчищена | Оператор не может начать работу, машина ждёт у въезда | Разметка колышками, акт проверки коммуникаций, свободный доступ к зоне работ |
| Проблемы с подъездом | Узкий или размытый проезд, нет места для разворота | Техника не может подъехать к точке работ или буксует | Ширина проезда, несущая способность грунта, наличие настила |
| Ожидание загрузки | Самосвал приехал позже экскаватора или наоборот | Один из участников цепочки стоит без дела | Согласованный график подачи, расчёт цикла погрузки-вывоза |
| Поломка или неисправность | Гидравлика, двигатель, ходовая часть выходят из строя во время смены | Работы останавливаются, требуется замена машины | Диагностика перед сменой, состояние узлов, дата последнего ТО |
| Некомплект навесного оборудования | Приехал ковш не того объёма или без гидромолота под скальный грунт | Работа выполняется медленнее или невозможна вовсе | Точное указание задачи и грунта в заявке на технику |
| Ошибки графика | Просчёт в планировании смен, накладки между бригадами | Техника приезжает раньше или позже готовности фронта работ | Единый график по объекту, ответственный за синхронизацию |
Если свести это к одному выводу: большинство простоев рождается не на заводе, где собирали экскаватор, а на самом объекте — из-за неготовности площадки, просчёта в логистике или несогласованного графика. Техническая поломка, если сравнивать по частоте, идёт далеко не первой строчкой в списке причин.
Первое, что проверяет опытный прораб перед подачей техники — размечена ли зона работ. Колышки, шнур, простая разметка баллончиком — не важно, чем именно, важно, чтобы оператор экскаватора видел границы котлована или траншеи и не тратил первые полчаса смены на уточнения. Второй момент — коммуникации. Кабель или труба, случайно повреждённая ковшом, — это не просто дополнительные расходы, а полноценная остановка работ на объекте, иногда на несколько дней. Перед земляными работами имеет смысл проверить трассы трассоискателем и получить план сетей у эксплуатирующей организации, если объект находится в плотной застройке. Отдельно нужно продумать место складирования вынутого грунта: если оно не определено заранее, самосвал или экскаватор будут простаивать, ожидая, куда девать выемку. Роль прораба и бригадира здесь ключевая: именно они дают добро на допуск техники к работам. Пока ответственный человек на площадке не подтвердил готовность зоны, машину лучше не выпускать со стоянки — это дешевле, чем потом оплачивать простой из-за недоделанной подготовки.
Второй блок причин — логистика. Подъезд к объекту должен пропускать конкретную технику: для крана и манипулятора нужна не только ширина, но и несущая способность грунта под опорами. Проезд, размытый дождём, легко превращает нормальную подачу техники в застревание и вызов второй машины на буксировку — а это уже прямые потери времени и денег. Отдельная история — синхронизация самосвала, погрузчика и экскаватора. Если самосвалов недостаточно, экскаватор ждёт, пока машина вернётся с разгрузки. Если самосвалов слишком много — они простаивают в очереди на загрузку. Практическое правило, которым я пользуюсь при расчёте: время цикла самосвала (погрузка + проезд + разгрузка + возврат) делится на время загрузки одного самосвала экскаватором — так получается ориентировочное число машин, которое не даст экскаватору стоять без работы, но и не создаст очередь. Кстати, бывает и обратная ситуация — техника приезжает слишком рано, площадка ещё не готова, и это тоже простой, просто с другой стороны цепочки.
Проверка готовности объекта логично разбивается на три временных точки: за сутки до подачи техники, за пару часов до приезда и в момент, когда машина уже на площадке. Такой порядок помогает не упустить мелочи, которые обычно и оборачиваются простоем.

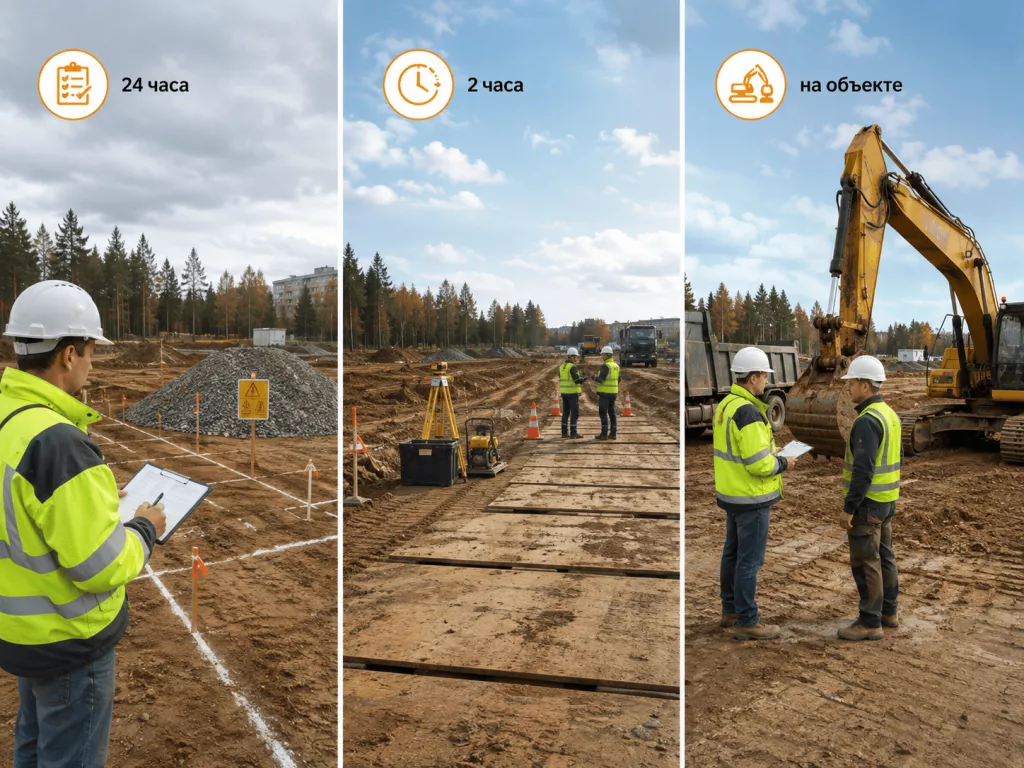

За 24 часа до подачи техники:
За 2 часа до приезда:
В момент прибытия техники:
Разделение по времени и по ответственности здесь не формальность. Часть пунктов должен закрыть заказчик — доступ, разметка, ответственный на площадке. Часть — арендодатель: исправность техники, наличие нужного навесного оборудования, квалификация оператора. Когда обе стороны понимают свою зону ответственности, вопрос «кто виноват в простое» почти не возникает — он снят заранее, договором и чек-листом.
Грунт — отдельная головная боль на объектах Ленобласти. Весной и после дождей глинистые участки превращаются в кашу, и колёсная техника начинает буксовать там, где летом проезжала без проблем. Гусеничный экскаватор в этом смысле terpimее, но и он может застрять на переувлажнённом или переуплотнённом грунте, если заранее не организовать водоотведение. Промерзание грунта зимой — обратная проблема: работать становится сложнее, копать твёрже, а иногда нужен гидромолот вместо стандартного ковша. Уклон площадки тоже влияет напрямую: если он выше допустимого для конкретной модели техники, оператор просто не имеет права работать — это вопрос безопасности, а не удобства. Водоотлив, настил из плит и подкладки под опоры техники — это не роскошь, а обязательный минимум для площадок со сложным грунтом. Отдельно скажу: если визуальной оценки грунта недостаточно (объект в зоне подтопления, рядом со старыми коммуникациями, на насыпном грунте) — лучше привлечь инженера-геолога, а не полагаться на «на глаз кажется нормально».
Разделение ответственности за простой — то, что должно быть прописано в договоре ещё до заявки, а не выясняться постфактум. Ниже — упрощённая логика, по которой я обычно объясняю это клиентам.
| Ситуация | Кто отвечает | Что фиксировать |
| Площадка не готова, нет доступа | Заказчик | Время прибытия техники, отсутствие условий для работ, подпись ответственного |
| Поломка техники, неисправность оборудования | Арендодатель | Причина поломки, время остановки, факт вызова замены |
| Погодные условия (ливень, паводок, ураганный ветер для крана) | По договору — обычно частичная оплата обеими сторонами | Метеосводка, время остановки работ, подпись обеих сторон |
| Отсутствие фронта работ у бригады заказчика | Заказчик | Отметка в сменном рапорте, время ожидания |
| Опоздание техники или оператора | Арендодатель | Время фактической подачи против согласованного, компенсация по договору |
Ошибка в подборе техники — вторая по частоте причина простоя строительного оборудования после организационных проблем. Мощная машина не гарантирует скорость, если её параметры не подходят под конкретную задачу. Вот простая логика подбора, которой я пользуюсь при консультации клиентов.
|
Задача |
Подходящая техника |
Что уточнить перед заказом |
| Котлован под фундамент | Экскаватор-погрузчик с ковшом 0,3–0,5 м³ | Тип грунта, глубина выемки, расстояние вывоза |
| Траншея под коммуникации | Экскаватор с узким ковшом | Ширина и глубина траншеи, наличие соседних сетей |
| Септик или локальные земляные работы | Компактный экскаватор-погрузчик | Габариты участка, доступ, объём выемки |
| Скальный или мёрзлый грунт | Экскаватор с гидромолотом | Степень промерзания, тип породы |
| Монтаж металлоконструкций, подъём материалов | Автокран или манипулятор | Вес и габариты груза, вылет стрелы, состояние площадки под опоры |
| Работы на высоте (фасад, кровля, обрезка деревьев) | Автовышка | Высота подъёма, рабочая нагрузка на площадке |
При заказе важно называть диспетчеру не марку техники, а параметры задачи: грунт, объём, расстояние вывоза, ограничения по доступу. Тогда подбор навесного оборудования — ковша нужного объёма, гидромолота, планировочного ковша или бура — происходит правильно с первого раза, без замены техники по ходу смены. Радиус работы, маневрирование в стеснённых условиях, сервисопригодность машины — всё это должно учитываться до подачи заявки, а не обсуждаться, когда техника уже приехала и не может развернуться на площадке. Отдельно скажу про оператора: даже идеально подобранная машина простаивает, если оператор не знает специфику местных грунтов. Опытный оператор, который работал на объектах в Гатчине или Всеволожске, интуитивно снижает скорость на слабонесущем участке и не застревает там, где новичок рискует потерять полдня на вызов буксировки.
Если не уверены, какая именно машина нужна под вашу задачу — можно посмотреть параметры техники в разделе аренда экскаваторов или сразу описать задачу диспетчеру. Мы подбираем модель и навесное оборудование по грунту и объёму работ, а не наугад — это тот самый инженерный подход, который экономит клиенту смену, а иногда и весь график объекта.
Хорошо подобранная техника всё равно простаивает, если график объекта живёт сам по себе, а заявка на подачу техники — сама по себе. Синхронизация — это, по сути, распределение ролей: кто подаёт заявку, кто проверяет площадку, кто согласовывает время, кто встречает машину. Процесс на нормальном объекте выглядит так: заявка на технику → проверка готовности площадки → согласование графика с бригадой и подрядчиком → подача техники в оговоренное окно → выполнение работ по слотам → загрузка и вывоз без пауз → контроль смены → фиксация простоев и их причин в сменном рапорте, если они всё же возникли. Каждый переход между этими шагами — потенциальная точка, где может родиться простой, и именно поэтому за каждый шаг должен отвечать конкретный человек, а не «все и никто одновременно».
Чтобы диспетчер арендодателя сразу подобрал нужную машину и не тратил время на уточнения (а значит, не сдвигал время подачи), в заявке стоит указать:
Такая заявка занимает пять минут на составление, но экономит часы на объекте — диспетчер сразу присылает подходящую машину с нужным навесным оборудованием, а не приходится менять комплектацию по факту приезда.
Техническая неисправность — не самая частая, но самая неприятная причина простоя, потому что предугадать её со стороны заказчика сложно. Единственный реальный рычаг влияния здесь — выбор арендодателя, который следит за состоянием собственного парка.
«Перед каждой сменой у нас в компании проходит диагностика ключевых узлов: гидросистема, ходовая часть, состояние навесного оборудования. Мы фиксируем малейший износ и выводим машину на техобслуживание раньше, чем она подведёт заказчика на объекте. Проверка занимает 15–20 минут, но именно она предотвращает большинство поломок в разгар смены», — Алексей Крамарев, ведущий технический консультант «Артранс».
Такой подход снижает и расходы: чем реже техника ломается на объекте, тем меньше споров о том, кто платит за простой, и тем меньше расходов на срочный ремонт или замену запчастей в разгар работ. Безопасность здесь тоже не последний пункт — неисправный гидромолот или изношенный трос крана — это риск не только для графика, но и для людей на площадке.
Профилактика профилактикой, но простой иногда всё равно происходит — техника подводит, погода портится, площадка внезапно оказывается не готова. В этом случае порядок действий выглядит так:
Важный момент: чем быстрее зафиксирована причина, тем меньше споров возникает позже. Прораб, который тянет с фото и рапортом до конца недели, обычно потом с трудом доказывает арендодателю свою версию событий.
Часть простоев закладывается ещё на этапе выбора компании, которая предоставляет технику. Вот на что я советую смотреть перед заказом:
Кто платит, если техника приехала, а объект не готов?
Обычно оплату простоя берёт на себя заказчик — это стандартное условие договора аренды. Именно поэтому чек-лист готовности площадки стоит проходить заранее, а не по факту приезда машины.
Что если машина сломалась через час после начала смены?
Ответственность за поломку и подмену техники лежит на арендодателе. Хороший подрядчик подаёт замену в течение нескольких часов, а не переносит работы на следующий день.
Можно ли не платить за простой из-за дождя?
Зависит от договора: если работы физически невозможны (размыт проезд, кран не может работать при сильном ветре), обычно применяется частичная оплата простоя, а не полная — это стоит уточнить до подписания договора.
Что делать, если самосвал приехал раньше экскаватора?
Зафиксировать время прибытия в сменном рапорте — это тоже простой, просто с другой стороны цепочки, и его тоже нужно учитывать при синхронизации графика на будущее.
Итог простой: избежать простоя спецтехники — задача не одной стороны, а совместной работы заказчика и арендодателя. Площадка должна быть готова, заявка — точной, техника — исправной, а договор — понятным без мелкого шрифта. Если хотя бы одно из этих условий выпадает, риск потерять смену резко растёт.
Если планируете объект в Петербурге или Ленобласти, проще сразу обсудить задачу с нашим диспетчером — мы подберём экскаватор, автокран, манипулятор или автовышку под конкретный грунт и объём работ, а не «технику вообще». Актуальный парк и условия аренды можно посмотреть на странице аренда спецтехники — там же можно оставить заявку и получить расчёт стоимости смены с учётом подачи и оператора.
